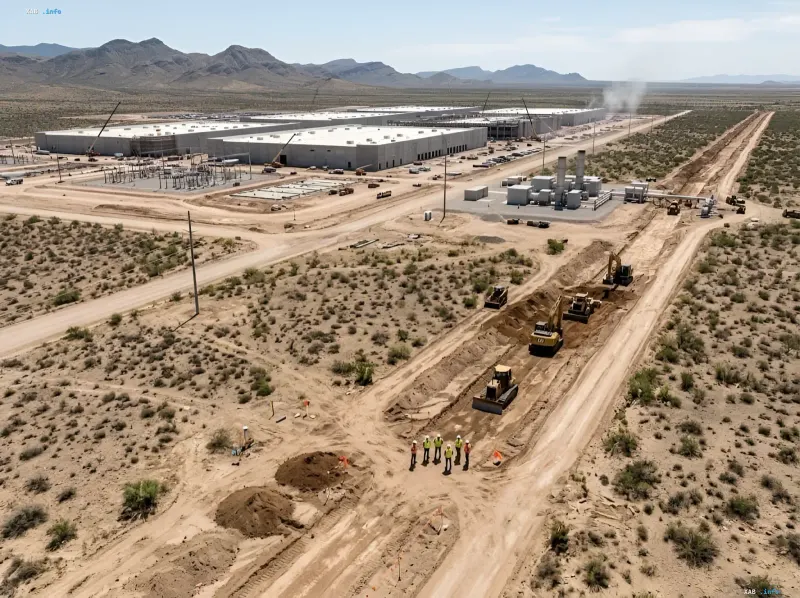

Albuquerque, New Mexico — 17. August 2026 — Eines der ehrgeizigsten Projekte in der Geschichte der US-Technologieinfrastruktur ist auf ein schwerwiegendes Hindernis gestoßen. Der Bau der Green-Chile-Gasleitung, die das Oracle-Rechenzentrum Project Jupiter mit Brennstoff versorgen soll, wurde um fast sechs Monate verschoben. Der Leitungsoperator, ein Tochterunternehmen von Energy Transfer namens Transwestern, hat die Bundesbehörden offiziell darüber informiert, dass die Inbetriebnahme nun für den 1. Februar 2027 geplant ist, anstatt wie zuvor zugesagt für den 15. August 2026.
Kritische Verzögerung für das 165-Milliarden-Dollar-Projekt
Das Projekt Jupiter, das im Dona Ana County im Bundesstaat New Mexico liegt, wird als Rechenzentrum der nächsten Generation für die Künstliche Intelligenz von OpenAI positioniert. Das Investitionsvolumen ist gewaltig: Die Entwickler Stack und BorderPlex Digital Assets hatten Pläne angekündigt, bis zu 165 Milliarden US-Dollar in ein Areal von rund 1.400 Hektar zu investieren. Die Infrastruktur soll vier riesige Gebäude umfassen und bis zu 2,5 Gigawatt Leistung verbrauchen. Aus diesem Grund ist die Verzögerung der Gasversorgung, die als „Lebensader“ für die Energieversorgung des Komplexes dient, von kritischer Bedeutung. Oracle hatte der US-Energieregulierungsbehörde (FERC) zuvor mitgeteilt, dass die Einhaltung der Fristen für die Umsetzung der breiteren Projektziele lebenswichtig ist.
Umweltstreitigkeiten und Verweigerung des Landzugangs
Der Hauptgrund für die Nichteinhaltung der Fristen war eine rechtliche und bürokratische Sackgasse rund um die Route der Gasleitung. Die Green-Chile-Leitung, die bis zu 400 Millionen Kubikfuß Gas pro Tag transportieren kann (was etwa 0,4 % der gesamten Förderung im kontinentalen Teil der USA ausmacht), soll durch das Land des New Mexico State Trusts verlaufen. Die Landkommissarin Stephanie Garcia Richard hat die Genehmigung der Route zweimal abgelehnt – im März und am 15. Juli 2026. Sie begründete ihre Entscheidungen damit, dass das Projekt privaten Investoren zugutekäme, aber keinen wesentlichen Vorteil für die staatlichen Ländereien bringe und gleichzeitig eine übermäßige Belastung der natürlichen Ressourcen des Staates darstelle. Die Kommissarin betonte zudem ihre Position gegen die Erhöhung der Treibhausgasemissionen.
Technologischer Kompromiss: Bloom-Energy-Brennstoffzellen
Die Energiestrategie von Oracle für Project Jupiter hat bereits erhebliche Änderungen erfahren. Ursprünglich waren Gasturbinen und Dieselgeneratoren geplant, doch das Unternehmen hat den Ansatz zugunsten von Festoxid-Brennstoffzellen des Unternehmens Bloom Energy überarbeitet. Die Bestellung für diese Zellen wurde auf 2,8 GW erhöht. Obwohl Brennstoffzellen im Vergleich zu herkömmlichen Turbinen als umweltfreundlichere Lösung gelten, benötigen sie dennoch eine kontinuierliche und unterbrechungsfreie Versorgung mit Erdgas. Somit blockiert die Verzögerung beim Bau der Green-Chile-Gasleitung direkt den Start der Energieinfrastruktur des Rechenzentrums, unabhängig von der Art der verwendeten Generatoren.
Widersprüchliche Daten
Gegenwärtig gibt es Diskrepanzen in den Einschätzungen der Auswirkungen der Verzögerung auf den Gesamtzeitplan des Projekts. Einerseits behaupten Vertreter von Oracle und Energy Transfer, dass die Verschiebung auf den 1. Februar 2027 eine „Optimierung des Zeitplans“ sei, die es ermögliche, die Arbeiten ohne Eile und unter Einhaltung aller Umweltvorschriften abzuschließen. Andererseits weisen Marktanalysten und Vertreter von Umweltgruppen darauf hin, dass selbst eine teilweise Verzögerung zu einem Kaskadeneffekt, der Nichterfüllung von Verträgen mit OpenAI und einer Überarbeitung der Investitionspläne in Höhe von Hunderten von Milliarden Dollar führen könnte. Bisher bleiben die offiziellen Kommentare der Parteien zurückhaltend, doch die Spannungen in der Region nehmen merklich zu.
